Budowa domu murowanego od pierwszej łopaty do przekazania kluczy trwa od 14 do 24 miesięcy – jednak zanim w ogóle wjadą na działkę maszyny, mija zwykle kolejnych kilka miesięcy formalności. W Dobry-Dom wiemy, że dla inwestora czas jest równie ważny jak budżet, dlatego poniżej prezentujemy uczciwy, tygodniowy harmonogram budowy domu tradycyjnego – bez koloryzowania i zbędnego optymizmu.
Zanim zacznie się budowa – etap formalny
Formalności poprzedzające budowę to etap, który pochłania od 3 do nawet 12 miesięcy i jest regularnie niedoceniany przez inwestorów. Dopiero po uzyskaniu prawomocnego pozwolenia na budowę (lub przyjęciu zgłoszenia) wolno wkroczyć na działkę z ciężkim sprzętem.
Do formalności zaliczamy:
- Zakup lub weryfikacja działki budowlanej pod kątem warunków zabudowy
- Wykonanie mapy do celów projektowych (3–4 tygodnie oczekiwania)
- Opracowanie lub adaptacja projektu budowlanego (4–12 tygodni)
- Złożenie wniosku o pozwolenie na budowę i oczekiwanie na decyzję (do 65 dni ustawowo, w praktyce często dłużej)
- Ustanowienie kierownika budowy i złożenie zawiadomienia o rozpoczęciu robót
💡 Porada eksperta: Zleć adaptację projektu i złożenie wniosku jesienią. Wtedy pozwolenie może być prawomocne wczesną wiosną i pierwsza łopata trafi w ziemię w najlepszym terminie budowlanym – marcu lub kwietniu.
Etap 1 – Stan zerowy: fundamenty (2–4 tygodnie)
Stan zerowy to wszystkie prace poniżej poziomu gruntu – od wytyczenia budynku przez geodetę aż do wybetonowania podłogi na gruncie. Jest to etap stosunkowo krótki, ale krytyczny: błędy na tym etapie rzutują na całą konstrukcję.
| Zakres pracy | Orientacyjny czas |
| Wytyczenie geodezyjne i niwelacja terenu | 1–2 dni |
| Wykopy pod ławy fundamentowe | 2–3 dni |
| Deskowanie, zbrojenie, betonowanie ław | 4–6 dni |
| Pielęgnacja betonu (oczekiwanie) | 7–14 dni |
| Murowanie ścian fundamentowych | 3–4 dni |
| Izolacja przeciwwilgociowa pionowa i pozioma | 2–3 dni |
| Zasypanie i instalacje podposadzkowe | 3–5 dni |
| Podkład betonowy podłogi na gruncie | 2–3 dni |
| ŁĄCZNIE | ok. 4 tygodnie |
⚠️ Uwaga: Fundamenty wymagają minimalnie 14 dni przerwy technologicznej po wylaniu betonu, zanim można murować ściany. Nie wolno tego czasu skracać – dojrzewanie betonu to kwestia bezpieczeństwa konstrukcji.

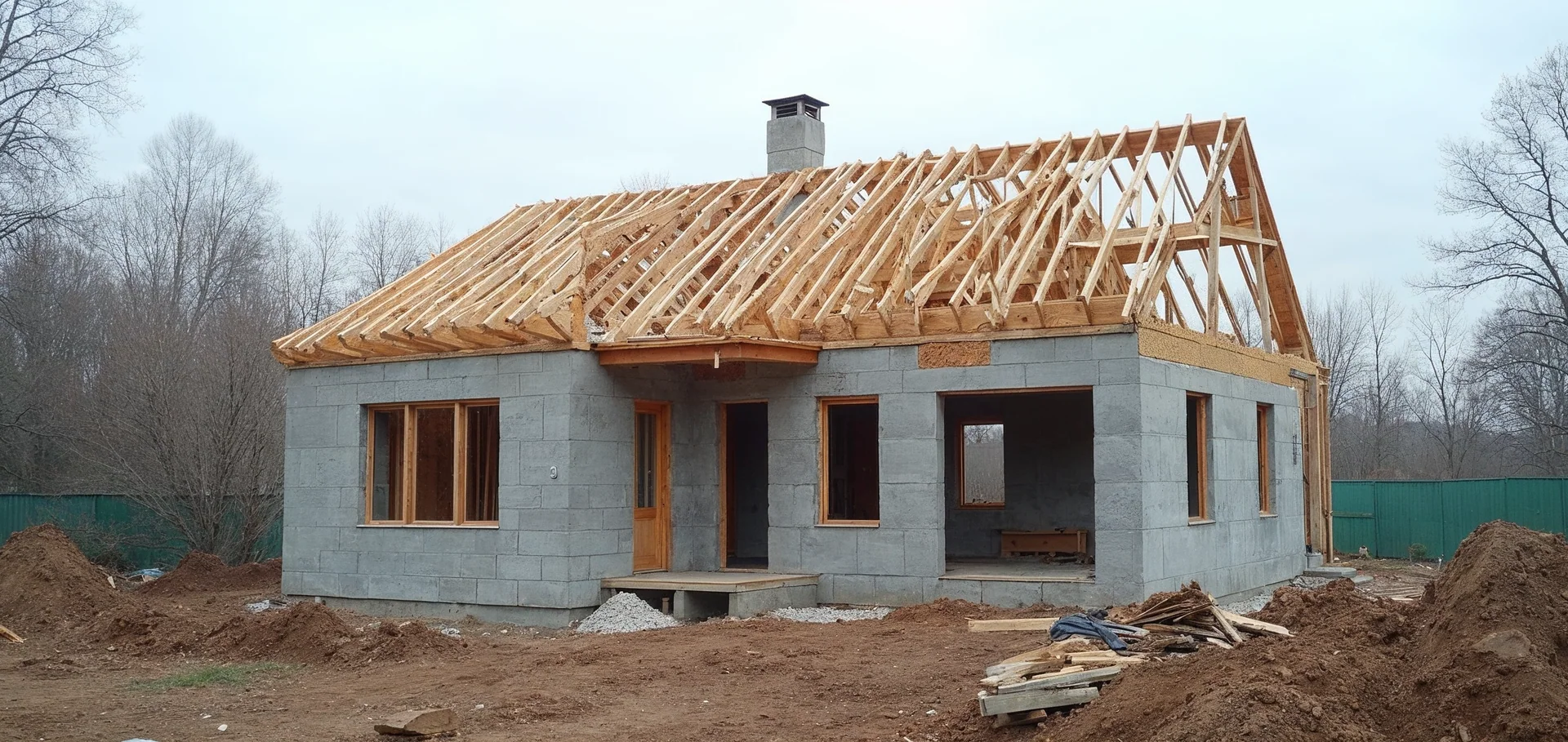

Etap 2 – Stan surowy otwarty: ściany i strop (6–12 tygodni)
Stan surowy otwarty obejmuje całą nadziemną część konstrukcji: murowanie ścian, wykonanie stropów, schodów i więźby dachowej – bez pokrycia dachowego. To najtrudniejszy logistycznie etap budowy, wymagający precyzyjnej koordynacji dostaw i ekip.
Szczegółowy harmonogram tygodniowy:
- Tydzień 1–2: Murowanie ścian nośnych zewnętrznych i wewnętrznych parteru wraz z nadprożami
- Tydzień 3: Szalowanie, zbrojenie i betonowanie podciągów i słupów
- Tydzień 4–5: Wykonanie stropu (monolitycznego lub z prefabrykatów – np. Teriva) + pielęgnacja betonu
- Tydzień 6: Schody na poddasze lub piętro (4–5 dni roboczych)
- Tydzień 7: Murowanie ścian szczytowych i kolankowych
- Tydzień 8: Zbrojenie i betonowanie wieńca wieńczącego + przerwa technologiczna (14 dni!)
- Tydzień 10–12: Montaż więźby dachowej przez ekipę ciesielską
💡 Porada eksperta: Zamów okna i drzwi zewnętrzne najwcześniej jak to możliwe – czas realizacji przez producenta to zazwyczaj 4–6 tygodni. Najlepiej złożyć zamówienie jeszcze w trakcie murowania ścian, by nie czekać na montaż.
Etap 3 – Stan surowy zamknięty: dach i stolarka (3–5 tygodni)
Stan surowy zamknięty to moment, w którym budynek zyskuje dach i zabezpieczenie przed opadami – od tej chwili część prac może być realizowana niezależnie od pogody. To ważny kamień milowy w budowie każdego domu murowanego.
| Zakres pracy | Orientacyjny czas |
| Ułożenie izolacji i pokrycia dachowego | 1–2 tygodnie |
| Montaż orynnowania | 2–3 dni |
| Montaż okien i drzwi zewnętrznych | 1–2 tygodnie |
| Murowanie ścian działowych | 1–2 tygodnie |
| ŁĄCZNIE | ok. 4–5 tygodni |
⚠️ Uwaga: Stan surowy zamknięty to dobry moment na zrobienie przerwy zimowej, jeśli budowa jest prowadzona od wiosny. Pozostawienie budynku pod dachem i z zamkniętymi otworami na zimę jest bezpieczne i umożliwia wcześniejszy start instalacji wiosną.
Etap 4 – Instalacje wewnętrzne (4–6 tygodni)
Instalacje to etap realizowany równolegle przez kilka ekip, co wymaga dobrej koordynacji – błędy na tym etapie są kosztowne w naprawie, bo wymagają kucia tynków lub rozbiórki podłóg.
W tym etapie realizowane są:
- Instalacja elektryczna – prowadzenie przewodów, puszek, rozdzielni: 2–3 tygodnie
- Instalacja wodno-kanalizacyjna – piony, poziomy, podejścia pod urządzenia: 1–2 tygodnie
- Ogrzewanie – montaż kotłowni, pętli podłogowego ogrzewania lub grzejników: 2–3 tygodnie
- Wentylacja mechaniczna z rekuperacją – jeśli planowana: dodatkowe 1–2 tygodnie
💡 Porada eksperta: Instalacje elektryczna i hydrauliczna powinny być prowadzone jednocześnie przez dwie różne ekipy, ale pod nadzorem kierownika budowy. Zaoszczędza to 2–3 tygodnie w harmonogramie.
Etap 5 – Tynki, wylewki, elewacja (6–10 tygodni)
Prace mokre – tynki wewnętrzne i wylewki podłogowe – wymagają długiego czasu schnięcia, który determinuje wszystkie kolejne prace wykończeniowe. To etap, którego nie można przyspieszyć bez konsekwencji dla jakości.
| Zakres pracy | Czas wykonania | Czas schnięcia |
| Tynki wewnętrzne maszynowe | 1–2 tygodnie | 4–6 tygodni |
| Wylewki podłogowe (anhydryt) | 3–5 dni | 3–4 tygodnie |
| Ocieplenie ścian zewnętrznych (styropian/wełna) | 2–3 tygodnie | – |
| Tynk elewacyjny i malowanie fasady | 1–2 tygodnie | 1–2 tygodnie |
⚠️ Uwaga: Wylewki anhydrytowe wymagają co najmniej 3–4 tygodni schnięcia przed układaniem podłóg. Przyspieszanie tego etapu przez nadmierne ogrzewanie może prowadzić do pęknięć i konieczności skucia podłoża.
Etap 6 – Wykończenie wnętrz (8–16 tygodni)
Wykończenie wnętrz to najbardziej zróżnicowany czasowo etap – zależy niemal wyłącznie od standardu wykończenia i liczby ekip pracujących jednocześnie. W Dobry-Dom koordynujemy wszystkie ekipy w jednym harmonogramie, eliminując przestoje między robotami.
Kolejność prac wykończeniowych:
- Układanie płytek (łazienki, kuchnia, przedpokój) – 2–4 tygodnie
- Malowanie ścian i sufitów (2 warstwy) – 1–2 tygodnie
- Układanie podłóg (parkiet, panele, gres) – 1–2 tygodnie
- Montaż drzwi wewnętrznych – 2–3 dni
- Białe i czarne montaże elektryczne i hydrauliczne – 1–2 tygodnie
- Montaż armatury sanitarnej i urządzeń łazienkowych – 1 tydzień
- Zabudowy GK, meble na wymiar, kuchnia – 2–4 tygodnie
Realny harmonogram od formalności do klucza – tabela zbiorcza
| Etap | Czas trwania |
| Formalności i projekt | 3–12 miesięcy |
| Stan zerowy (fundamenty) | 3–4 tygodnie |
| Stan surowy otwarty | 6–12 tygodni |
| Stan surowy zamknięty | 4–5 tygodni |
| Instalacje wewnętrzne | 4–6 tygodni |
| Tynki, wylewki, elewacja | 6–10 tygodni |
| Wykończenie wnętrz | 8–16 tygodni |
| Zagospodarowanie terenu | 2–4 tygodnie |
| Łącznie (roboty budowlane) | 14–22 miesięcy |
💡 Porada eksperta: Budowa domu pod klucz realizowana przez jedną firmę, tak jak robimy to w Dobry-Dom, jest zazwyczaj krótsza o 2–4 miesiące w porównaniu do budowy systemem zleconym. Jedna firma = jeden harmonogram = brak przerw między ekipami.
Co najczęściej wydłuża budowę domu murowanego?
Najczęstszą przyczyną przekroczenia harmonogramu nie są trudności techniczne, lecz problemy organizacyjne i decyzyjne. Z naszego doświadczenia w Dobry-Dom wynika, że inwestorzy tracą średnio 4–8 tygodni na przestoje wynikające z opóźnionych decyzji dotyczących wyposażenia lub zmian projektowych w trakcie budowy.
Do najczęstszych przyczyn opóźnień należą:
- Oczekiwanie na stolarkę okienną – zbyt późne zamówienie okien na wymiar (4–6 tygodni realizacji)
- Zmiany projektowe w trakcie budowy – każda zmiana to czas na przeliczenie i zamówienie materiałów
- Przerwy technologiczne – beton i tynki muszą dojrzewać – tu czasu nie skrócimy
- Warunki atmosferyczne – mrozy poniżej –5°C wstrzymują prace mokre, ulewne deszcze opóźniają prace zewnętrzne
- Brak płynności finansowej – opóźnienia w uruchomieniu kolejnych transz kredytu wstrzymują roboty
- Długi czas oczekiwania na decyzje inwestora – wybór płytek, podłóg, armatury powinien być gotowy z kilkumiesięcznym wyprzedzeniem
Budowa pod klucz vs. system zlecony – co jest szybsze?
Budowa domu pod klucz, realizowana przez jedną firmę generalnego wykonawstwa, jest statystycznie krótsza i mniej stresująca niż samodzielne zarządzanie wieloma podwykonawcami. Różnica wynika z jednego, zsynchronizowanego harmonogramu, braku przerw między ekipami i pełnej odpowiedzialności po stronie wykonawcy.
| Czynnik | System zlecony | Pod klucz (Dobry-Dom) |
| Koordynacja ekip | Inwestor | Firma budowlana |
| Ryzyko przestojów | Wysokie | Niskie |
| Czas realizacji | 18–28 miesięcy | 14–20 miesięcy |
| Odpowiedzialność za terminy | Rozprószona | Jedna firma |
| Stres inwestora | Wysoki | Niski |
Chcesz wiedzieć, ile realnie zajmie budowa Twojego domu i jak zaplanować harmonogram bez niespodzianek? Skontaktuj się z nami – chętnie przygotujemy wstępny harmonogram i kosztorys dopasowany do Twojej działki i projektu. Zadzwoń pod numer 606 444 722, napisz na kontakt@dobry-dom.com lub wypełnij formularz na stronie dobry-dom.com. Nasz zespół odpowie na wszystkie pytania i pomoże zaplanować budowę krok po kroku.
FAQ – Najczęściej zadawane pytania o czas budowy domu murowanego
Ile trwa budowa domu murowanego od formalności do wprowadzenia?
Łącznie od rozpoczęcia formalności do zamieszkania mija zazwyczaj 2–3 lata. Sam proces budowlany (od wbicia pierwszej łopaty do stanu „pod klucz”) trwa 14–22 miesiące.
Czy można wybudować dom murowany w jednym sezonie budowlanym?
W teorii możliwe jest doprowadzenie budynku do stanu surowego zamkniętego w jednym sezonie (kwiecień–listopad), jednak prace wykończeniowe i instalacyjne wymagają kolejnego sezonu. Budowa domu murowanego „pod klucz” w jednym roku to zadanie bardzo trudne do wykonania bez kompromisów jakościowych.
Kiedy najlepiej zacząć budowę domu murowanego?
Optymalny termin to marzec–kwiecień. Daje to pełny sezon budowlany na roboty zewnętrzne i betonowe, a jesienią budynek może być bezpiecznie zabezpieczony pod dachem na zimę.
Jak długo schnąć muszą tynki przed malowaniem?
Tynki gipsowe wymagają minimum 4–6 tygodni schnięcia przed malowaniem, w zależności od grubości warstwy i wilgotności pomieszczeń. Przyspieszanie tego etapu prowadzi do odspajania farby i konieczności ponownego malowania.
Czy przerwa zimowa wydłuża budowę domu?
Nie musi. Jeśli budynek jest w stanie surowym zamkniętym przed zimą, przerwa może być wykorzystana na projektowanie instalacji, wybór materiałów wykończeniowych i zamówienie stolarki. W praktyce dobrze zaplanowana przerwa zimowa nie wydłuża całkowitego harmonogramu.
Jaka jest różnica w czasie budowy domu murowanego vs. szkieletowego?
Dom szkieletowy lub modułowy można wybudować o 30–50% szybciej niż dom murowany. Jednak dom murowany oferuje wyższą masywność termiczną, lepszą izolację akustyczną i większą trwałość – co dla wielu inwestorów jest argumentem decydującym.
